越城疾控04.19施工日报

越城疾控 17阅读

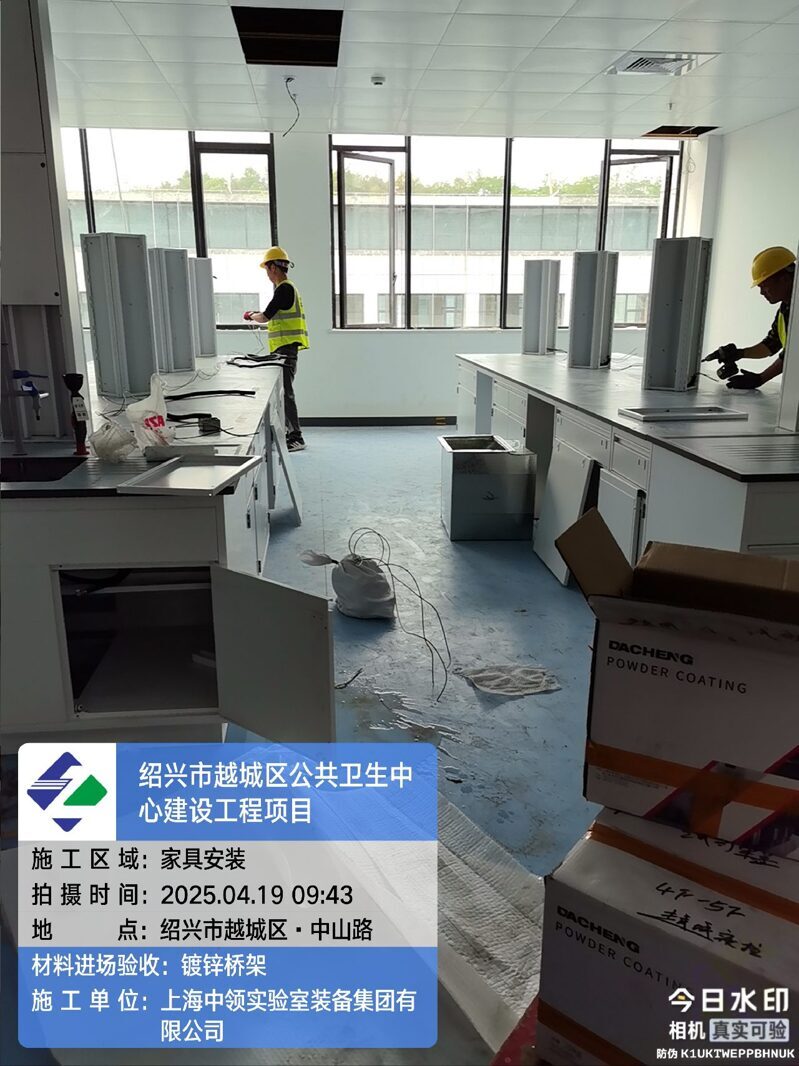

1、工作内容:4、5层家具台面安装,屋面桥架安装。

2、现场人数:13人。

3、完成进度:4、5层家具台面安装完成,台面打胶70%,屋面桥架安装70米。

4、安全日志:无

5、进场材料:桥架100m

6、质量日志:屋面管井套管缺失,已完成加设整改。

7、明天计划:4、5层家具台面打胶并安装试剂架、屋面桥架安装。屋面自控安装。
