越城疾控04.18施工日报

越城疾控 16阅读

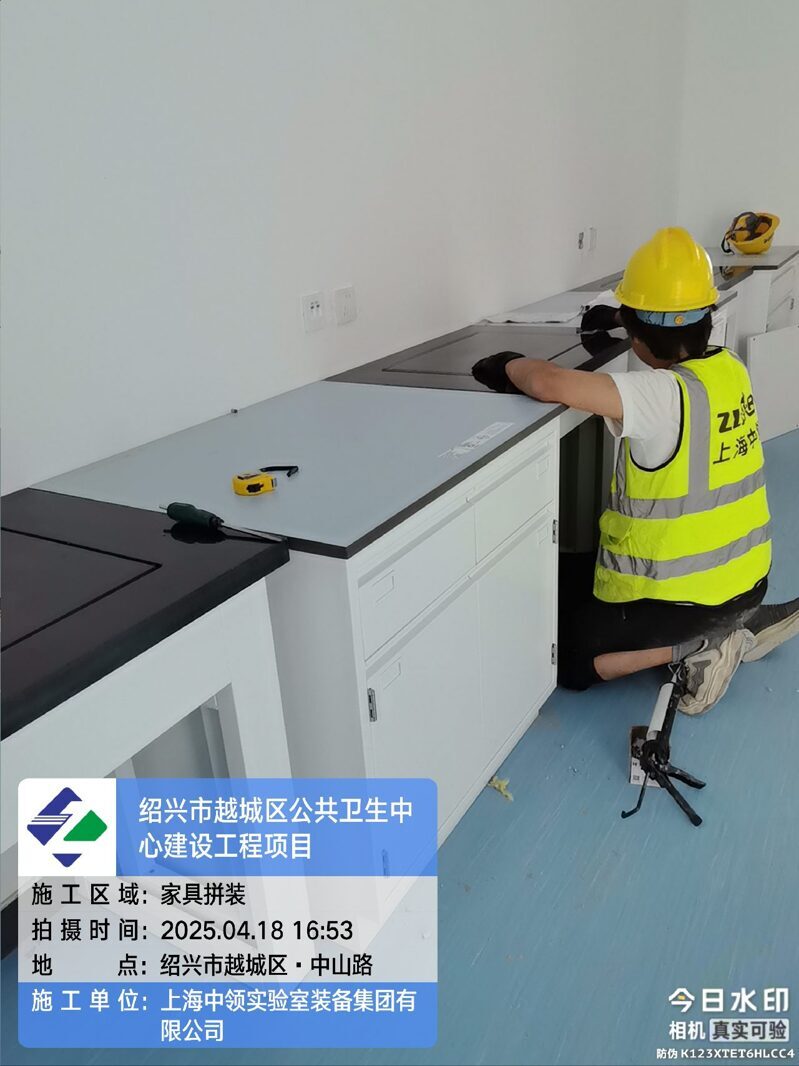

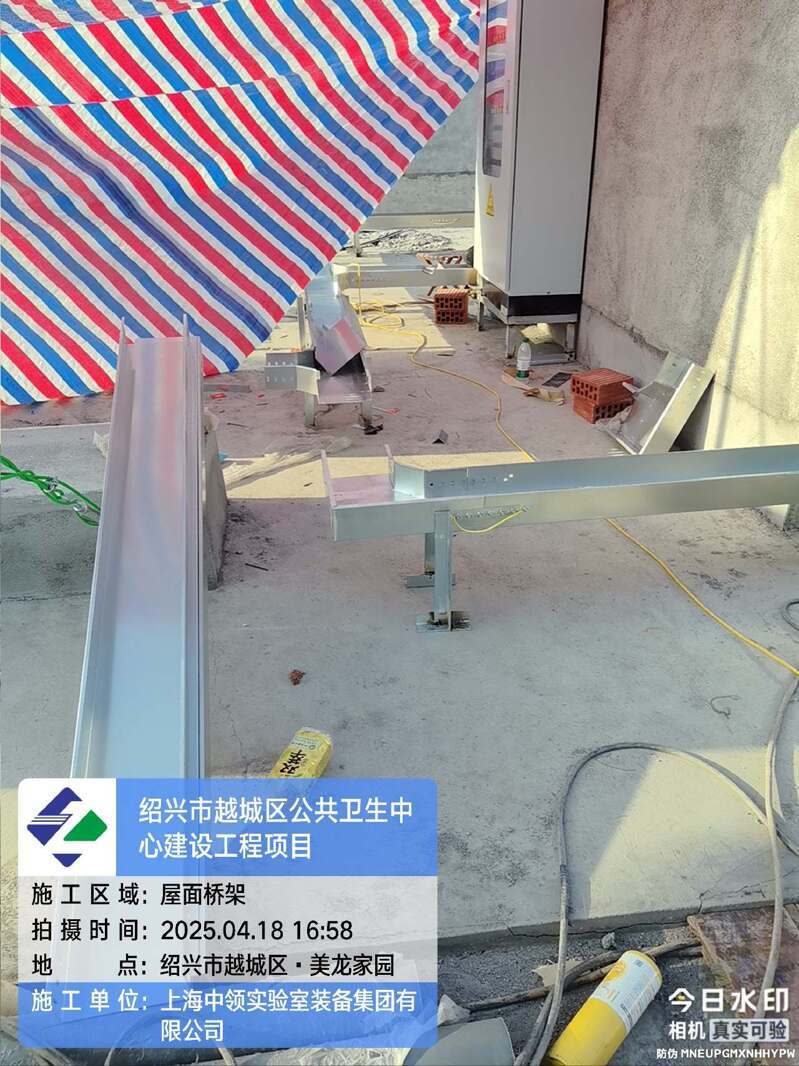

1、工作内容:4、5层家具台面安装,屋面桥架安装。

2、现场人数:13人。

3、完成进度:4、5层家具台面安装80%,屋面桥架安装50米。

4、安全日志:无

5、进场材料:无

6、质量日志:无

4、明天计划:4、5层家具台面安装,桥架安装。屋面自控安装。
